Самая длинная подземная ЛЭП в Северной Америке застряла на старте
В мае открылась линия электропередачи CHPE длиной 545 км, соединяющая Квебек и Нью-Йорк — самая длинная подземная ЛЭП в Северной Америке. Она должна покрывать до 20% спроса Нью-Йорка на электричество из чистой гидроэнергии Квебека. Но за два месяца линия уже дважды отключалась, а трёхлетняя засуха в Квебеке ставит под вопрос стабильность поставок даже после устранения технических проблем.
Это показательный пример перехода на зелёную энергетику: даже идеальные условия (99% чистой энергии у соседа, миллиарды инвестиций, политическая воля) натыкаются на технические и климатические реальности. Опыт CHPE покажет, насколько мы можем полагаться на межрегиональные связи в декарбонизации.
Подземный гигант, который пока не работает

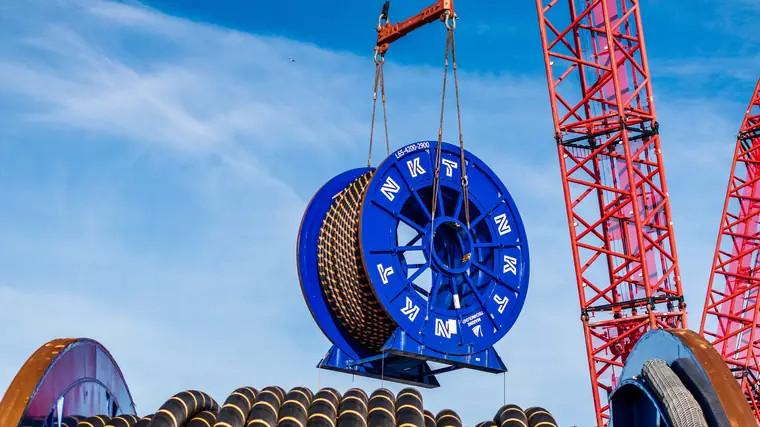

В мае 2025 года заработала линия электропередачи Champlain Hudson Power Express (CHPE) — 545 километров высоковольтных кабелей, соединяющих Квебек и Квинс. Это официально самая длинная подземная ЛЭП в Северной Америке, построенная за $6 млрд за 15 лет.
Большая часть линии проложена по дну реки Гудзон — специальные суда прорезали траншеи в донных отложениях водяными струями. Проект профинансирован частным капиталом (Blackstone) и Hydro-Québec.
Идея: чистая энергия для грязного города
99% электричества Квебека идёт из возобновляемых источников, в основном гидроэнергетики. Нью-Йорк пока зависит от ископаемого топлива. CHPE должна покрывать до 20% спроса Нью-Йорка на электроэнергию — это масштабный шаг к декарбонизации.
Исследования показывают: межрегиональные связи снижают выбросы и системные затраты, позволяя распределять нагрузку эффективнее.
Проблема: линия стоит
Первый сбой случился 1 июля — проблема с конвертером на канадской стороне. Второй начался 4 июля, и по состоянию на 22 июля линия всё ещё не работает. Повреждён участок кабеля на американской стороне, его заменили, идёт тестирование.
Эксперты говорят: это нормально для новой инфраструктуры. Аналогичная линия в штат Мэн (январь 2025) тоже барахлит, почти не добавляя энергии в регион.
Оператор сети Нью-Йорка спокоен: «Мы не закладывали CHPE в летние планы, поэтому справились с июльской жарой без неё. Надёжность не должна зависеть от одного проекта».
Сюрприз: в Квебеке кончается вода
Даже когда технические проблемы решат, есть природный фактор: три года засухи в Квебеке истощают водохранилища. Неясно, сможет ли регион стабильно делиться избытками гидроэнергии в будущем.
Ключевые выводы
- Самая длинная подземная ЛЭП Северной Америки ($6 млрд, 15 лет разработки) после запуска дважды ломалась за два месяца
- Межрегиональные энергосвязи — ключ к декарбонизации, но требуют долгого обкатывания оборудования
- Климатический парадокс: засуха в Квебеке подрывает надёжность «чистой» гидроэнергии, на которую рассчитывает Нью-Йорк
- Операторы сетей пока не закладывают новые ЛЭП в критические планы — принцип «не ставить всё на одну карту»
- Даже частное финансирование и 15 лет подготовки не гарантируют бесперебойного старта инфраструктуры
Автор: Никита Громов · Источник: technologyreview.com
Красивая история: 545 км кабелей по дну Гудзона, 15 лет согласований, $6 млрд, частные деньги, чистая энергия для грязного Нью-Йорка — всё как в учебнике энергоперехода. Но реальность жёстче: оборудование глючит (и это нормально для старта), а главное — три года засухи в Квебеке. Водохранилища мелеют, и внезапно оказывается, что «надёжная гидроэнергетика» зависит от климата не меньше, чем солнечные панели от облаков.
Интересный сигнал операторов сети: они сознательно НЕ закладывали CHPE в летние планы, хотя линия вроде как работала. Это честное признание — новая инфраструктура не становится надёжной в день открытия, ей нужны годы обкатки. Для тех, кто ждёт быстрых решений климатического кризиса через мегапроекты, это отрезвляющий урок: даже идеальные условия не отменяют физику, климат и время.
